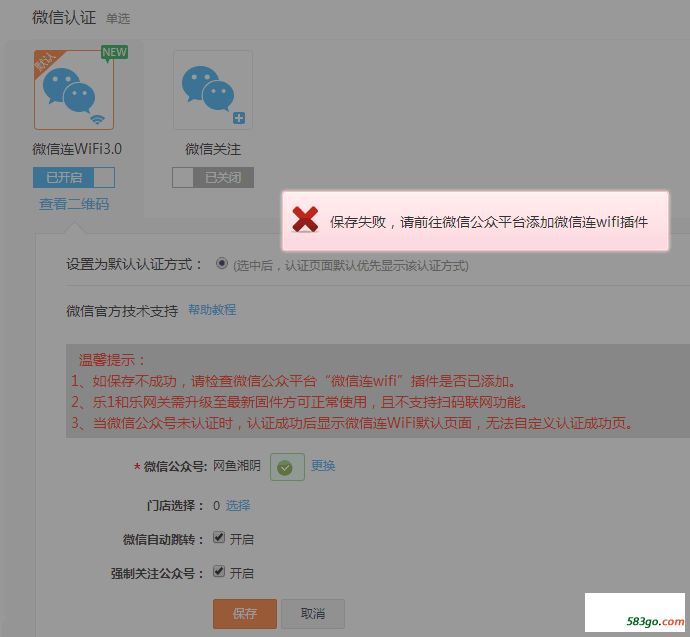

最近接到一例连乐设置微信连WIFI3.0失败的网吧,远程网吧检查设备固件和设置均无问题,但是设置的时候提示如下信息 1.png

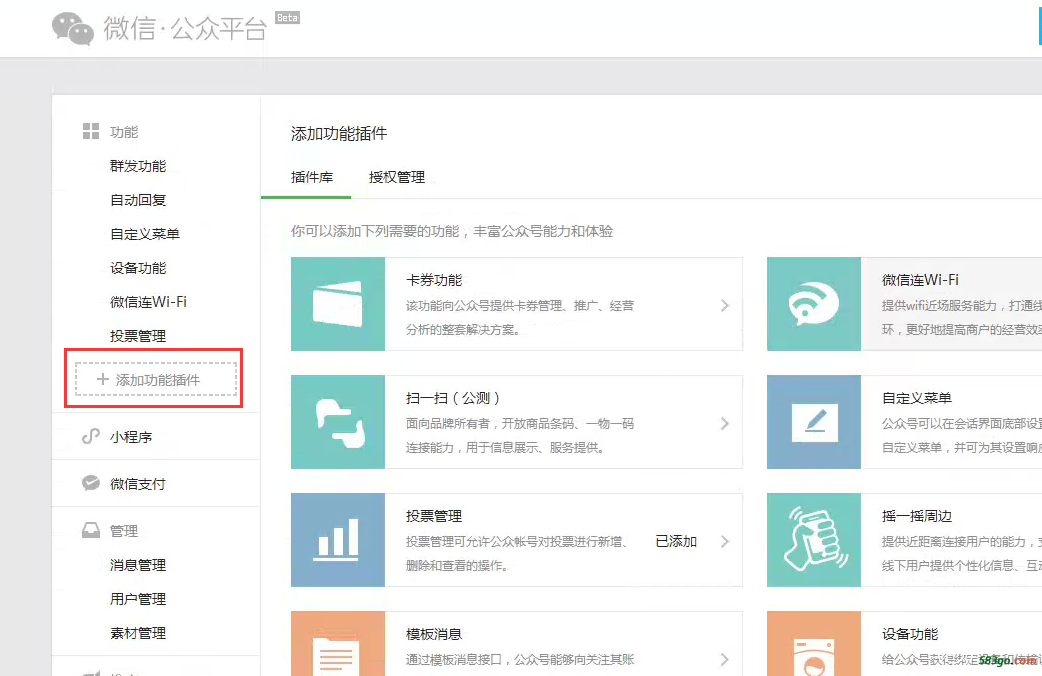

实际上,网吧微信公众号已添加微信连WIFI插件,如下图

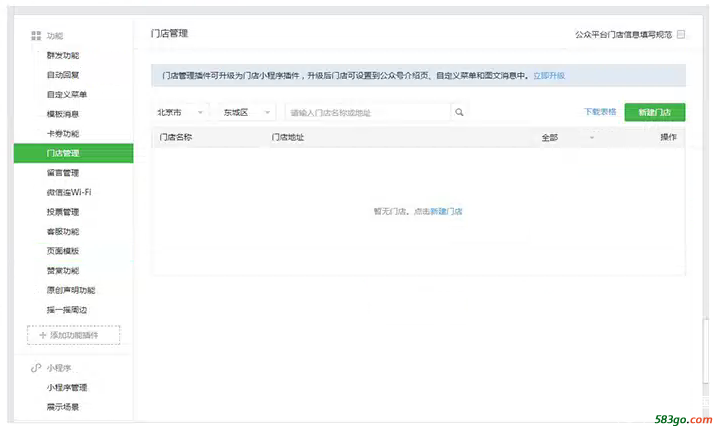

进一步检查发现里面此公众号后台没有门店,并且门店管理的选项也没有,老的公众号页面信息如下:

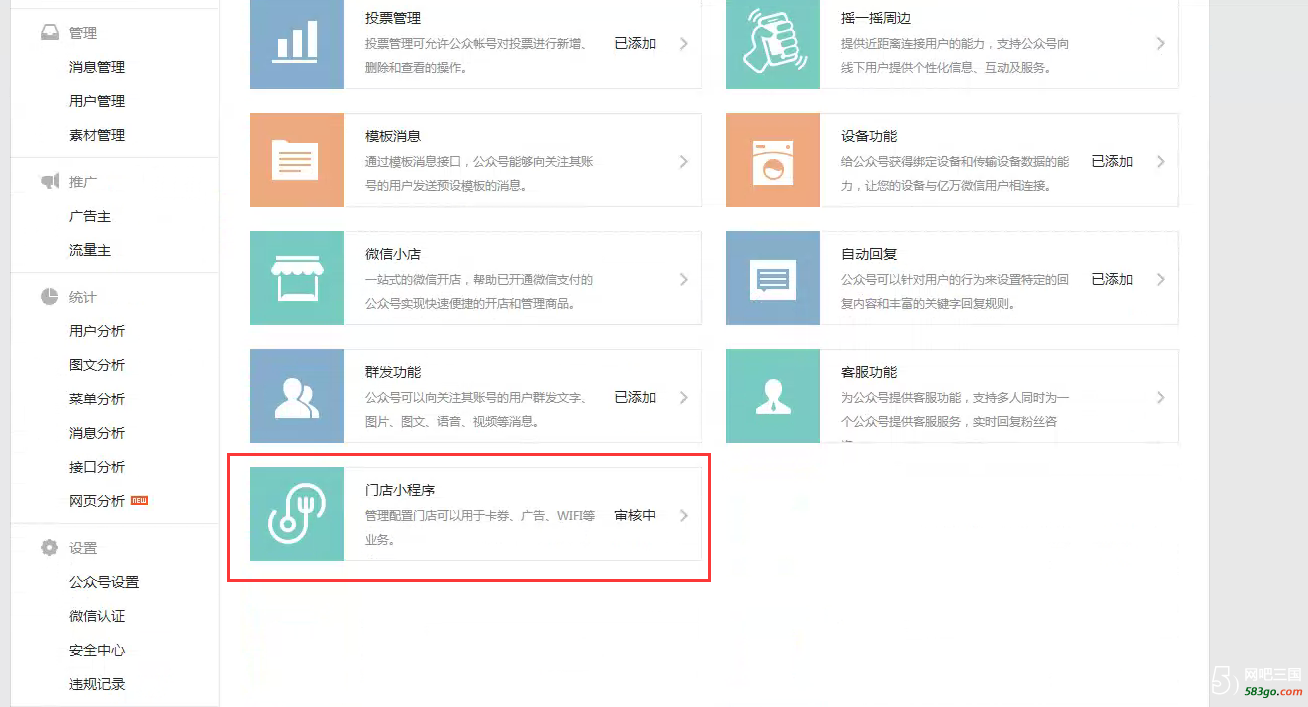

咨询腾讯客服后得知,最近新申请的公众号门店管理功能在门店小程序里面,进入方法如下:


且有如下问题
1、此功能需要手动申请开通,申请之后需要等待腾讯人工审核;
2、此功能针对企事业单位和商业机构开通,个人公众号不提供此功能。

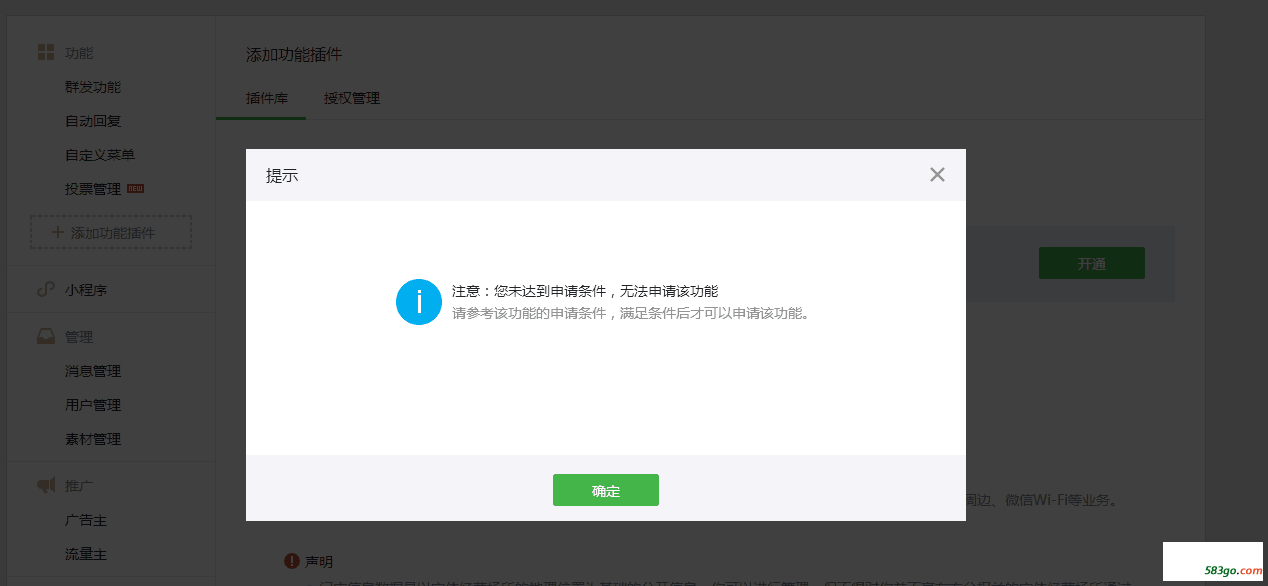

     个人公众号申请门店小程序提示如下

综上所述,针对新申请的公众号,使用微信连WIFI3.0,要符合以下两点条件:
1、公众号不能是个人;
2、提前申请开通门店小程序且审核通过(必须),至少有一家门店审核通过(不确定)。
